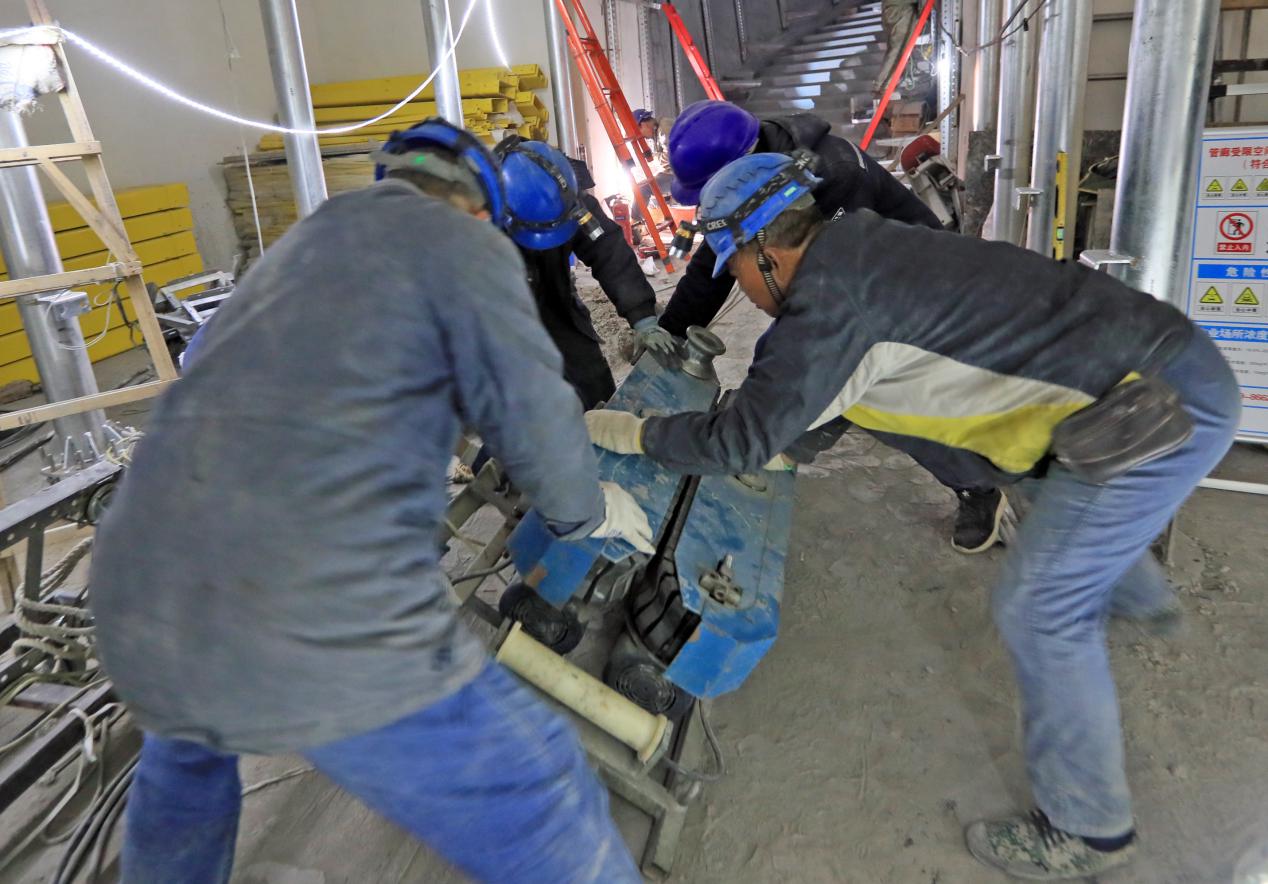

三秦都市报 -秦闻讯-三秦网讯(记者 李海涛 李佳) 6个液压千斤顶 , 以25兆帕推力,将至少26吨3.5米钢筋混凝土管和700多吨管道自重 ,以及 900米管廊摩擦力推进2.5米距离 …… 12月25日, 在西安东北部330千伏高压改迁项目 工 地上, 首期 长192.5米 、位于 4号井与5号井之间 的 区间顶管隧道 ,就是 陕建华山路桥集团有限公司第八公司施工人员操作 着 泥水与土压平衡顶管机 ,快速掘进完工,并 交付国网 进入安装施工阶段。

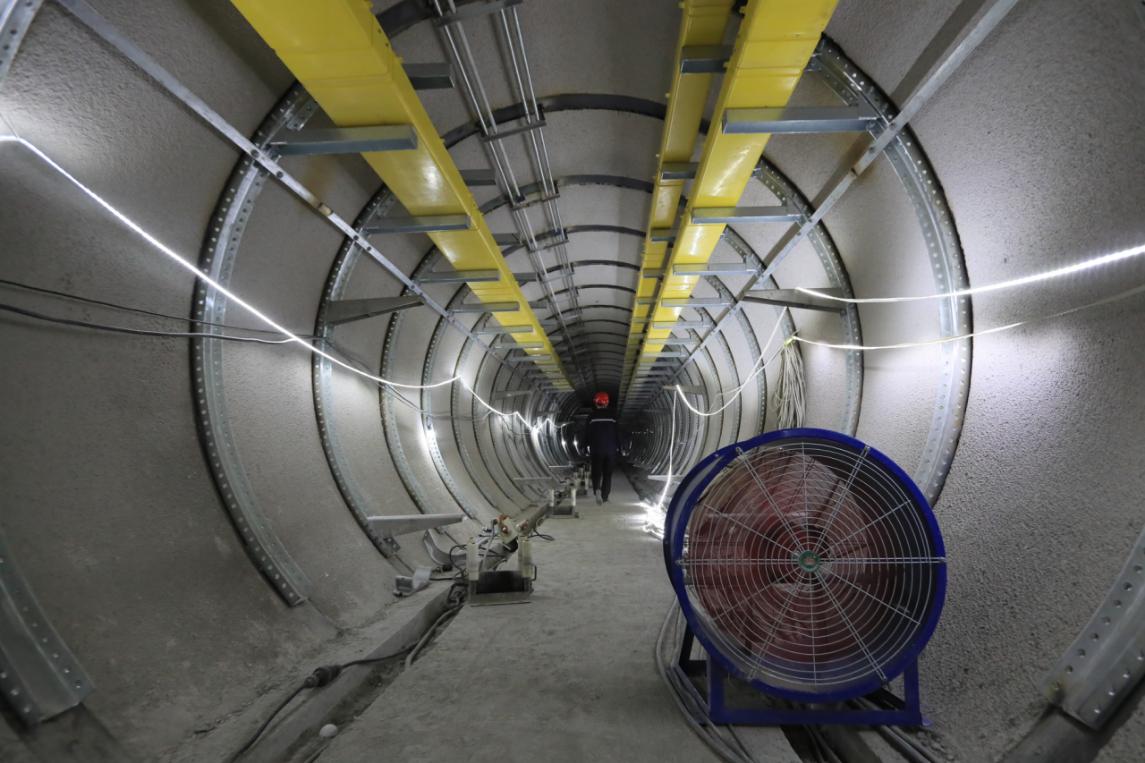

12月25日上午,记者从 330千伏高压改迁项目4号井 进入首期已经完工的 顶管隧道 里,看见头戴安全帽的工人们,正架着梯子在隧道中安装照明灯、铺设电缆电线,一切都在紧张有序中进行。在直径 3.5米的隧道中,到处看见高科技留下的印记。
据现场的技术人员介绍, 本段隧道穿越北三环,地质相当复杂,隧道敷设在古壤土层、沙土层、砂砾层,穿越北三环段为地下水段需带水作业,坡差为2m,施工条件相当复杂,难度相当大,工期短。 在施工过程中, 管道敷设段采用集泥水平衡与土压平衡与一身的新型专利顶管机,在不同地质情况采用不同的机械顶管工艺,在砂砾层多的地质环境中采用土压平衡掘进,在砂层、古壤土层采用泥水平衡掘进,在顶管过程中随时根据地质情况更换施工工艺。
在顶进过程中,多次出现机头内涌水现象,直接威胁顶管作业人员的人身安全与北三环的通行,经过勘察发现因墓穴、管道年久失修造成机头内涌水,技术人员及时研讨,后内头内部设置2台3kw污水泵,同时在基坑内设置160KW污水泵,保证基坑内与管道内无积水,同时在上游管道及时编排专业人员井下作业,封堵修补失修管道,确保顶管作业人员人身安全与正常施工。为保证工程质量,控制沉降,时刻监测出土量与出泥量,及时调整掘进速度。管道敷设完成后及时对管道注1: 1 水泥浆,以保证管道敷设区零沉降。
据介绍, 管道敷设完成后,及时组织专业人员,同时施工管内防水、防腐、防火,三道工序同时施工,在相对密闭空间同时穿插作业,管道内设计5台空气检测仪时时检测管道内空气质量,6台通风设备保证管道内空气流通,4台暖风器保证管道内温度与湿度,保证作业人员安全、施工质量及工期进度。工艺井施工期间及时沟通设计单位与国网北京电力,为电缆支架提供良好的施工条件。最终提前完成施工任务,顺利通过中间验收,提前为国网提供作业面。
目前 , 4号至5号井顶管是浐灞区第一个贯通的,也是对北三环南辅道影响最小的,所有监测数据控制在规范范围之内,同时防火、防水施工也得到监理的极高评价。
