陕西送变电公司顺利完成±800千伏灵绍线年度检修

陕西送变电公司顺利完成±800千伏灵绍线年度检修

2022-03-21 18:03:59
分享到:

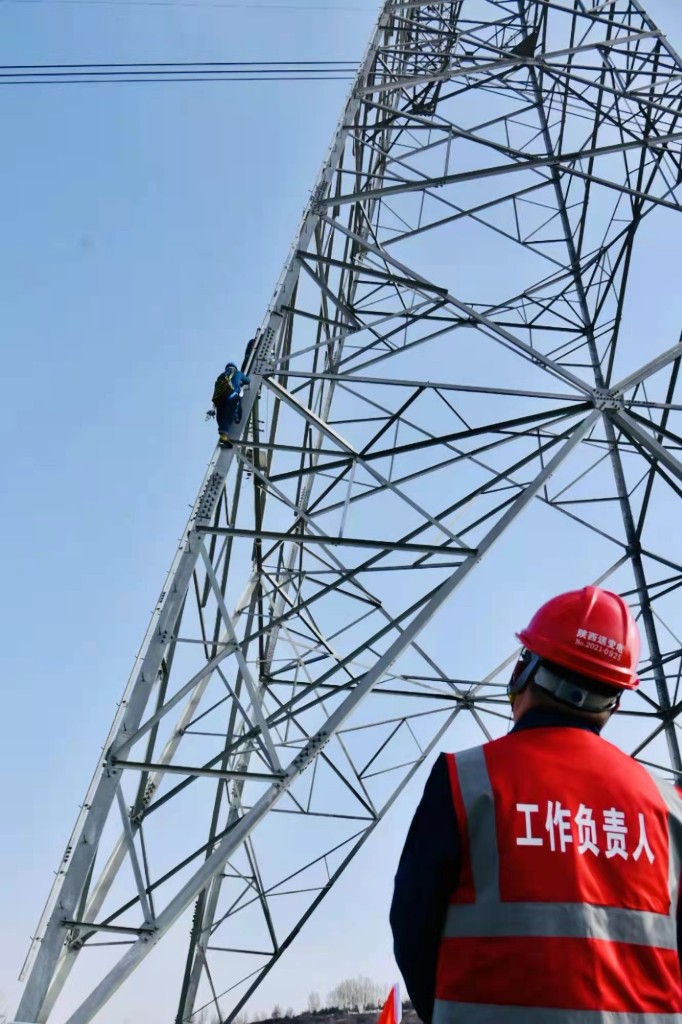

三秦都市报-秦闻讯(孔令普记者 冯红林)“3月18日16时45分,±800千伏灵绍线停电检修工作全部完成,人员已全部下塔,安全措施已全部拆除,确认塔上无遗留物,线路具备恢复送电条件。”随着工作负责人孔令普的汇报完毕,陕西送变电工程有限公司圆满完成±800千伏灵绍线陕西段停电检修工作。

undefined

±800千伏灵绍特高压直流线路工程起于宁夏银川境内宁东换流站,止于浙江绍兴换流站。线路全长1720公里,额定输送功率800万千瓦,对于缓解浙江地区电力供需矛盾、保障华东电网安全可靠供电具有重要意义。该线路陕西段西起陕西省榆林市定边县东南(宁陕省界),东至陕西省延安市宜川县东(陕晋省界),线路投运时间为2016年8月15日,陕西送变电公司负责运维线路长度346.472公里,铁塔共计599基。
 特高压检修作业程序复杂、点多面广、作业难度大,为认真贯彻落实安全生产方针,大力弘扬“一板一眼、一丝不苟、严精细实、专业专注”的工作作风,陕西送变电公司特高压跨区运检分公司提前谋划,从前期的线路现场勘察,方案编制,人员调配,到后期的作业实施,现场安措,疫情防控都落实到位,严格执行生产现场作业“十不干”,落实“四双”管理要求,分工明确,责任到人,确保作业现场安全可靠,为本次检修工作打下了坚实的基础。

检修期间,作业现场全面落实公司“抓班组、控现场、保安全”专项行动的通知,做好做实班前会交底、班后会总结工作,现场作业人员严格按照标准化流程和作业指导卡执行,加强消除缺陷的过程控制,达到应修必修、修必修好的检修要求。
 本次检修,共投入8个检修小组,作业人员49人,完成消除缺陷97条,走线检查72.316公里,检修缺陷达到100%消除率,为线路的安全运行打下了坚实的基础。
