三秦都市报-三秦网讯(赵建峰 记者 任荣)近日随着引汉济渭黄金峡水利枢纽泵站6台水泵机组首次同时满负荷平稳运行,被誉为“亚洲第一高扬程大流量泵站”的黄金峡泵站7台水泵机组全部完成联调联试,标志着黄金峡泵站首次达到设计规模运行,具备了常态化、规模化跨流域调水能力。

黄金峡泵站布置有7台立式单级、单吸蜗壳离心泵组,采用“六用一备”运行模式,单泵设计流量12.25立方米/秒,最大扬程116.5米,配套电机容量18兆瓦,总装机126兆瓦。机组采用“变频+闭阀”启动方式启动,先由变频器将电动机拖动至额定转速后,再上切同期并网。在线监测系统数据显示,6台机组并联平稳运行,振动、振摆、轴承瓦温、油温等各项指标良好。

打通通讯盲区 筑牢安全基石

黄金峡出水池全域、黄三段交通洞及控制闸核心作业区域多处存在通讯信号盲区,不仅影响调试进度,而且给隧洞安全运行、应急抢险工作带来极大隐患。

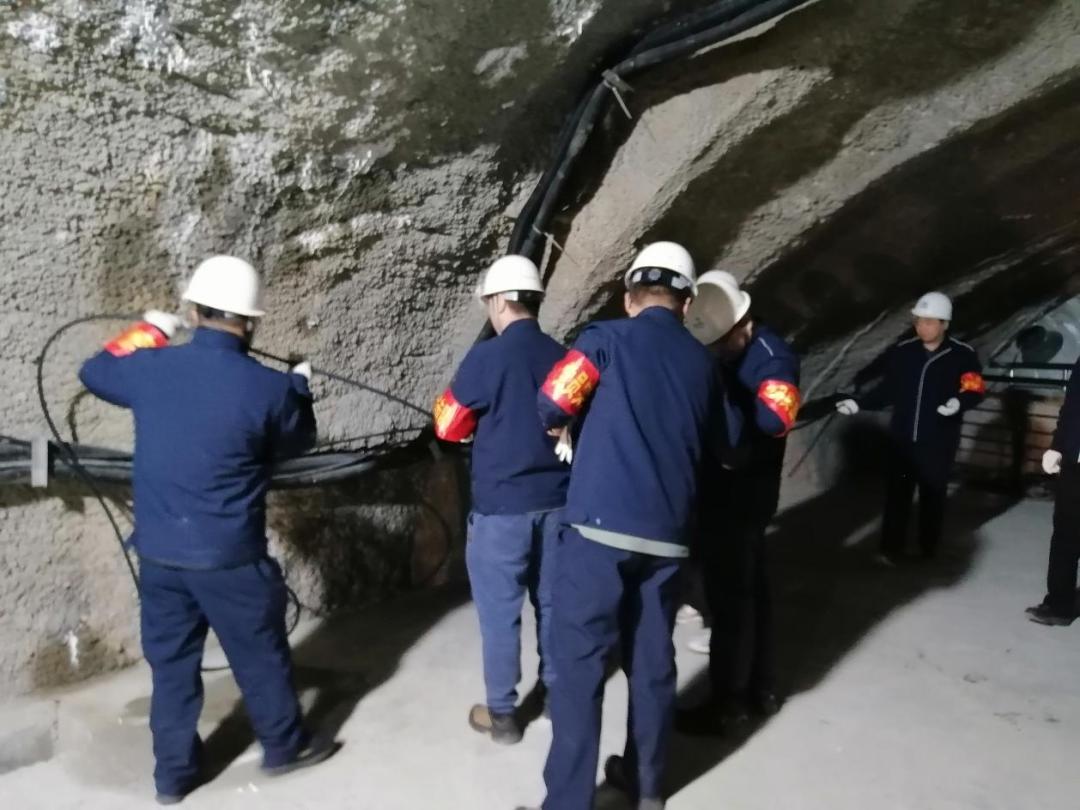

为此,黄金峡分公司制定专项改造方案,全员上岗,严格按照水利工程电气设备安装规范,完成通讯设施的安装调试,实现通讯全域覆盖。通讯畅通,大幅提升了输水隧洞日常运维和巡检调度的智能化水平,全面强化了应急响应与协同处置能力,为泵站调试提供了坚实的安全保障。

全面清理整治 保障安全供水

秦岭输水隧洞黄三段2022年隧洞建成后长期时间未通水,洞壁形成化学凝固物和水垢。调试启动前,黄金峡分公司展开了为期三个月的专项清理。

针对化学凝固垢体,采用专业工具分层分段铲除,逐段排查衬砌表面,彻底消除结构侵蚀隐患,精准复原设计过水断面。洞内基底淤泥实行人工分段清扫、装袋,经专车转运至洞外晾晒场沥干脱水,最终统一外运至指定渣场,形成了“清扫装袋—晾晒脱水—集中处置”的全封闭环保链条。

同时,针对洞内高湿环境,在控制闸操作平台加装简易板房并配置除湿设备,有效解决了电气设备易受潮锈蚀的顽疾,保障启闭机平台安全稳定运行。

攻克三大难题 科学联调联试

泵站机组调试任务量大、工序繁复、机电系统耦合程度高。单台机组需完成泵站受电、无水空载、流道充水等数十项专项测试。3套变频器可实现7台机组灵活分配、互为备用,跨变频器启动及上下切并网逻辑复杂,无成熟同类工程经验可资借鉴。黄金峡分公司与参建单位联手,成功攻克了超大容量变频联动、高扬程水锤防护、多机组备用切换三大技术难点。

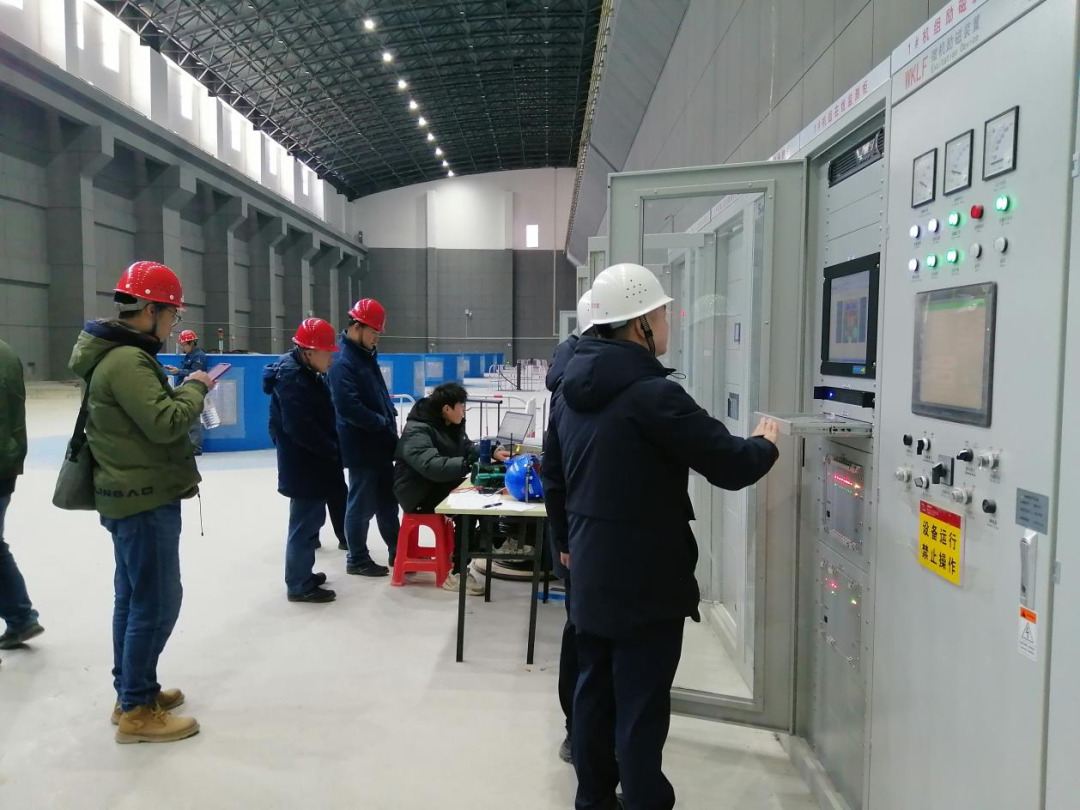

在机组调试关键期,技术团队24小时驻守现场,与安装、运行单位密切配合,针对多机组、多设备协同运行的控制逻辑、变频与工频模式切换等技术难点反复推演优化,全程动态监测每一组设备的运行数据,持续优化设备调试参数,为六台机组连续24小时试运行及顺利运营提供了坚实技术保障。

黄金峡泵站7台水泵机组完成联调联试,对充分发挥引汉济渭工程水资源优化配置、城乡供水保障、生态补水等具有重要意义,将为关中地区经济社会高质量发展提供有力的水资源支撑。
