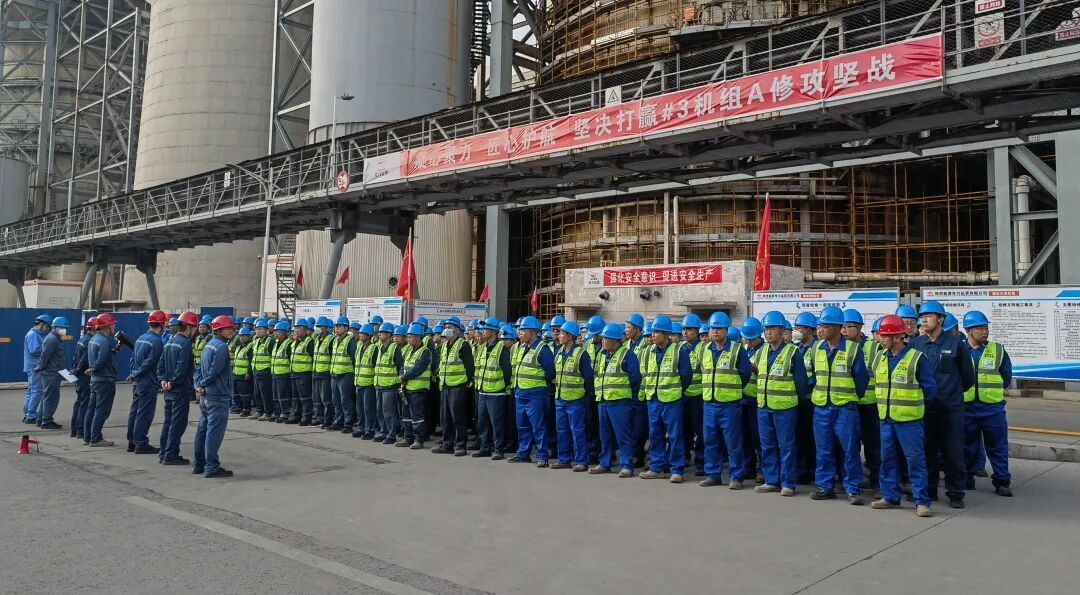

三秦都市报-三秦网讯(王勇 记者 亓敏)9月1日,清水川能源#3机按计划停机,陕投集团陕西能源电力运营有限公司(以下简称“陕投电力运营”)承揽的A级检修II标段(环保岛侧检修)全面启动。项目部立即召开等级检修启动暨安全技术交底会,并在业主检修动员大会上作表态发言。

本次环保岛A修涵盖灰硫、电气、热工标准及非标改造项目共计109项,165名参检人员已全部就位。项目部将作业区域划分为四大网格,分片包保、责任到人,高风险作业全程双监护。质量管控方面,严格执行三级验收制度,关键工序实行旁站见证,隐蔽工程做到影像留痕、数据可溯,确保修后设备长周期稳定运行。检修工期锁定55天,项目部倒排节点、挂图作战,每日对照网络进度图逐项销号,确保日清日结,为机组按期并网夯实基础。
截至目前,检修项目已开工17项、完成1项,各作业面按网络进度图有序推进,脚手架搭设、保温拆除等前期作业已率先展开,为后续主体检修创造良好条件。
