国庆工地热潮涌 项目攻坚劲正足——信丰能源2×1000MW机组工程双节奋战纪实

国庆工地热潮涌 项目攻坚劲正足——信丰能源2×1000MW机组工程双节奋战纪实

2025-10-02 20:07:55
分享到:

三秦都市报-三秦网讯(王雅南 肖彤赣鄱大地秋阳正好,陕投信丰能源2×1000MW机组工程建设现场,焊光与塔吊臂影交织,机械轰鸣伴着建设者的铿锵脚步,信丰能源全体干部职工主动放弃国庆、中秋“双节”休假,以“时不我待、只争朝夕”的奋斗姿态全力攻坚,推动项目向“1382”建设目标稳步迈进,用担当实干为祖国华诞献礼。

紧盯工期节点 进度按下“加速键”

双节期间,项目恰逢设备安装初期关键窗口期——汽机房断水、冷却塔浇筑等核心工序同步推进,各施工区域火力全开,以专业精度与坚守担当确保进度“不打烊”。

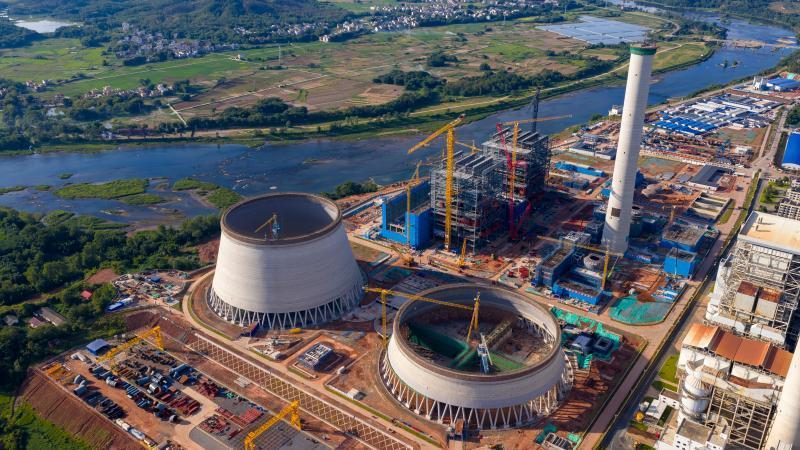

循环水泵房内,施工团队严守“毫米级”精度标准:水泵垂直找正、设备穿装组合等关键工序误差严控在0.05mm内,技术人员手持测量尺与检测表反复比对核验,每一组数据都精准记录、每一处细节都逐项确认,全力保障设备安装质量;汽机房里,钢屋架吊装作业紧张有序,从吊点精准定位、钢架精准拼接,到焊接环节的焊丝选型、电流精准调控、焊缝规范成型,全程严格遵循施工标准,每完成一组吊装,立即联动质检人员开展超声波探伤检测,从源头上杜绝质量隐患;冷却塔浇筑现场,班组优化混凝土配比方案,根据昼夜气温变化动态调整浇筑节奏,实行24小时轮班作业机制,实现日均1.5米的稳定推进速度,浇筑效率与质量双保障。

截至10月1日,项目建设捷报频传:1号循环水泵安装进度超30%,较原计划提前2个百分点;2号汽机房断水施工完成约40%,较节点计划提前7天;冷却塔浇筑高度突破73板,朝着133板顶节点稳步靠近。目前,工程各环节衔接顺畅,核心节点均处于可控范围,为后续建设奠定坚实基础。

严管控守底线 筑牢建设“安全墙”

“安全是项目建设的生命线”,双节期间人员流动大、施工任务重,信丰能源将安全管控摆在首位,以“严之又严、细之又细”的举措筑牢安全生产防线,确保项目建设安全稳定推进。

为确保国庆、中秋双节期间项目施工安全,信丰能源节前组织召开9月份安全生产工作例会,传达上级单位关于做好双节假期安全生产防范工作的重点要求,针对假期安全风险特点,对现场安全管理工作进行周密部署。同时,为精准防控风险,提前组织开展3次节前安全专项检查,累计排查出问题隐患30项,全部按照“五落实”(落实整改责任人、落实整改措施、落实整改资金、落实整改时限、落实应急预案)原则完成整改闭环。假期期间,严格实行24小时值班值守制度,制定管理人员假期值班表,加密日常安全巡查频次,对施工现场危险作业实行提级管理,并组织开展综合安全大检查,全方位排查消除现场安全风险隐患,安全管理工作整体可控在控。

强引领聚合力 党旗飘扬在一线

“哪里任务最艰巨,党旗就飘扬在哪里;哪里需要攻坚,党员就战斗在哪里。”信丰能源党委着力推动党建与项目建设深度融合,将工作阵地前移至建设一线,积极推进“党建+项目攻坚”“党建+安全生产”“党建+工程质量”模式,充分发挥基层党组织战斗堡垒作用和党员先锋模范作用,确保关键岗位有党员领着、关键工序有党员盯着、关键时刻有党员顶着。

双节期间,公司领导干部带头坚守岗位,普通员工主动跟进值守,全员齐心协力奋战一线:工程部紧盯设备安装现场,及时协调解决焊接工艺优化、工序衔接等难题;安全环保部工作人员每天穿梭于各施工区域,步行两万余步排查安全隐患,用脚步丈量责任、用行动守护安全;党群部精心组织“与国旗同框”合影、“歌唱祖国”快闪视频拍摄等活动,在忙碌的建设现场点燃全员爱国情怀;办公室提前筹备月饼、水果等节日慰问品,在食堂增设“节日暖心餐”,让坚守一线的建设者们感受家的温暖;新学员们忙着“充电”,理论培训时专注聆听,集体军训中锤炼意志,在知识的海洋里积蓄成长力量,为未来投身岗位做好万全准备……从业务岗到行政岗,从老员工到新学员,每个人都在各自的岗位上全力以赴。

当前,陕投信丰能源 2×1000MW 机组工程建设已进入全面攻坚阶段,各项工作有序推进。下一步,信丰能源全体干部职工将以“1382”火电建设目标和“2155”发展目标为指引,以深入贯彻中央八项规定精神学习教育为契机,进一步鼓足攻坚克难的勇气、锤炼实干担当的作风、提升开拓创新的能力,建设好、运营好以信丰能源两台百万机组为基础的陕投在赣风光火储一体化国家级现代化能源大基地,积极探索将火电、新能源、工业供热、抽水蓄能、智慧园区、新型储能等多种能源形态联营的新模式,构建跨区域的“绿能融合3.0”新型能源系统,为打造陕赣能源合作新典范,集团“再造一个产业新陕投”奋勇拼搏!

陕投(赣州)信丰能源发展集团有限公司(以下简称“信丰能源”)由陕西能源投资股份有限公司、赣州市国有资产投资集团有限公司、信丰县城发投资控股集团有限责任公司分别以51%、30%、19%比例出资组建,于2024年6月18日挂牌成立,注册资本20亿元。作为陕投集团实施“走出西北,进军中东部地区”战略、布局华中与华南区域的核心能源平台,公司承载着赣陕两省能源协同发展的重要使命,其核心战略定位是打造“重大项目集群、重大产业集群、专业化企业家集群”三大集群,计划到“十五五”末完成陕西向江西调运2000万吨煤炭,完成电力装机1000万千瓦以上,年发电量500亿千瓦时,利税总额50亿元以上,建设成为“风光水火储”一体化的绿能融合3.0国家级现代能源大基地。

信丰能源是陕投集团在赣州践行绿能融合发展的核心载体,以陕投信丰能源2×1000MW机组工程为基础,同步规划建设2000MW风光新能源项目、1400MW抽水蓄能项目和周边县域集中供热项目,并带动绿电交通、江河航运、电力销售、城市综合智慧能源等项目,形成传统能源与新能源协同发力的格局。作为国内能源“跨省合作”的创新实践,依托陕西煤炭资源优势与江西区位市场优势,既保障赣南苏区电力安全,又推动能源结构低碳转型,构建多能互补的区域综合能源服务枢纽。

陕投信丰能源2×1000MW机组工程总投资约80亿元,是国家能源局对口帮扶项目、江西省“十四五”重点建设项目、江西省2024年“十百千万”示范引领项目,是陕西投资集团走出西北,进军中东部地区打造的第一个大型能源项目,是陕投集团贯彻落实习近平总书记能源安全新战略的具体实践,是落实国家发改委“煤电”“煤新”两个联营的示范项目。工程采用国内领先的超超临界二次再热燃煤发电机组,同步配套高效烟气净化系统,发电煤耗全国最优,污染物排放优于超低标准,并具备18%THA负荷的深度调峰能力,计划2026年底建成投产,建成后将为集团每年带来超40亿元的营业收入,不少于10亿元的利税,年发电100亿度,有效保障赣州中长期电力供应,为赣南革命老区经济社会高质量发展提供坚强的能源保障。
